6月21日18時30分,,隨著線路核相等工作順利完成,,京山35千伏陽廠線老舊線路改造工程成功送電,。
京山35千伏陽廠線老舊線路改造工程起于35千伏陽廠變電站,,止于35千伏綠林變電站,,新建架空線路 2.902千米,、鐵塔9基。線路改造完成后,,充分解決了樹障多,,線路對地距離不足等問題,增強了供電方式靈活性,,進一步提高綠林和三陽的供電可靠性,,為迎風度夏打下堅實的基礎。

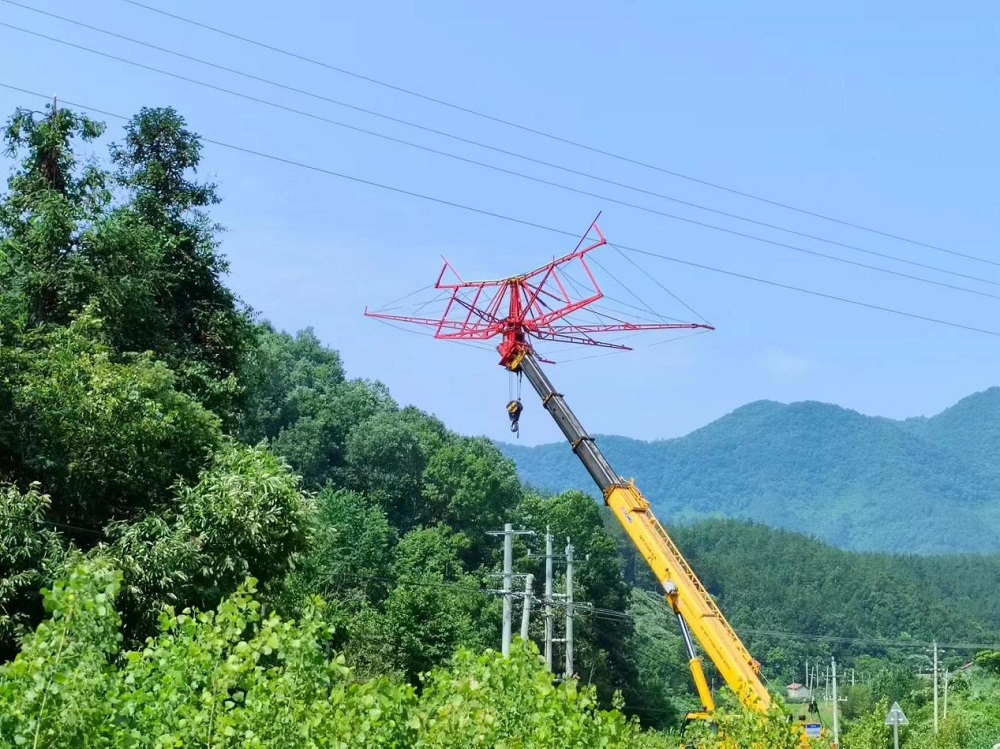

為推動工程順利完工,,湖北荊能京山分公司提前部署,,針對現場施工環境復雜、電網風險等級高等特點,,組織技術人員進行現場勘察,,提前細化編制相關施工方案,合理安排施工計劃,,共投入2個作業班,,并在架線過程中首次使用移動“傘形”跨越架,從而克服了前期作業人員不足,、施工環境復雜等因素帶來的不利影響,,在當地政府大力支持下,安全高效地完成該線工程施工任務,。
據悉,,湖北荊能京山分公司將于今年完成35千伏京東線、京門線改造工程,,35千伏宋陽線跨高速改造工程,,35千伏宋陽、陽廠改造工程,,進一步優化京山地區35千伏電網結構,,同時為該地區生產生活用電可靠性提供堅強的后盾,。(胡友旺)
