“電纜實驗完成,,可進行一次設備安裝?!?1月30日14時,,國網京山市供電公司紅馬甲共產黨員服務隊在孫橋鎮天菇產業園疫情防控隔離點進行高壓側送電收尾工作。
近期,根據當前疫情管控形勢,,京山市防控應急綜合指揮部決定在孫橋鎮天菇產業園新建疫情防控隔離點,,為周邊鄉鎮提供醫療支持。
“各部室聯合,,立即辦,,趕在隔離點方艙建成前完成!”得知消息后,,京山供電公司第一時間組織紅馬甲共產黨員服務隊抵達現場,,現場勘察用電環境,了解用電需求時間點,,對基建和后期用電負荷精準預測,,對電源點接入位置進行確認……
11月29日凌晨,不期而至的寒潮席卷京山,,呼嘯的寒風吹得馬路邊廠棚嘩嘩直響,,不時刮起的建筑灰塵刺激著人們的眼簾。7時許,,由20余人組成的施工隊進入施工現場,。班前會后,按變壓器吊立,、導線架設,、電纜敷埋,、計量組裝工作任務,,兵分四路開始作業。

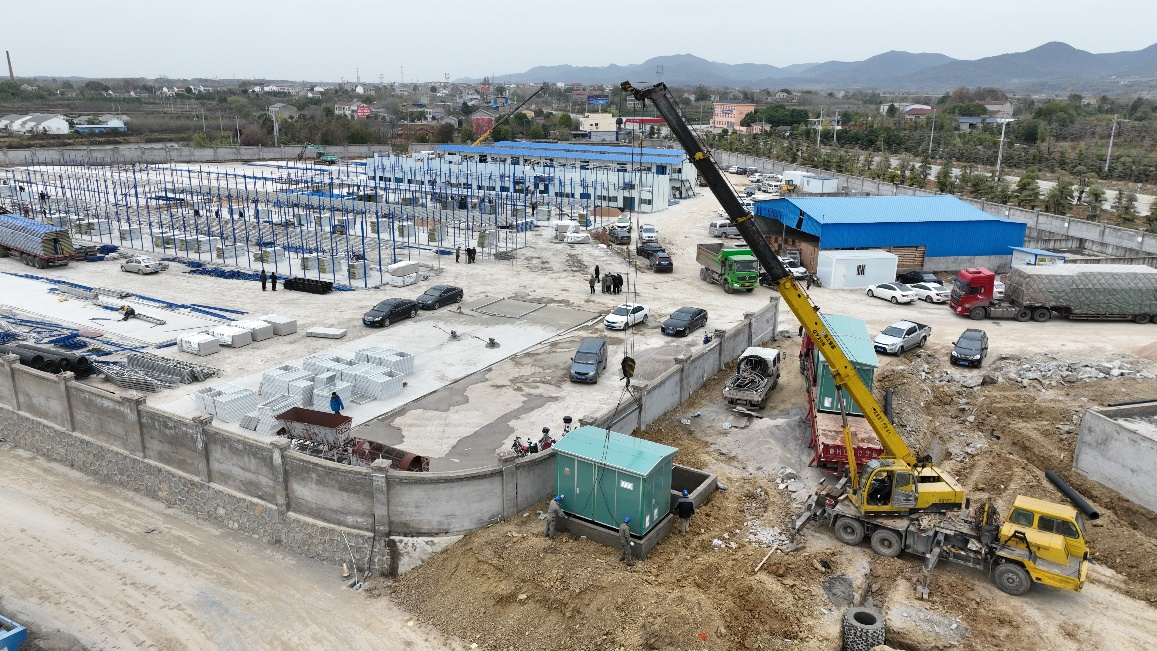

在隔離點電源接入點,,隨著紅色令旗揮動,,吊車司機將2噸重的變壓器精準地放在臺架上,紅馬甲共產黨員服務隊隊員劉剛,、魏堯立即進行固定……
“再加把力,,一二三,好,!”技術精,,力氣大的隊員張春虎在喊號子同時,熟練地將緊線機的夾頭掛在了拉起的導線上……
“ABC,,黃綠紅,,嚴格按標準接入?!迸潆姽衽?,老員工劉剛不時地對新入職的曾杰進行言傳身教。
11月30日17時30分,高壓側已完成送電,,待本星期方艙建成后,,完成低壓送電,施工共安裝630千伏安變壓器4臺,、架設高低壓絕緣線2561米,、鋪設低壓電纜736米。(帥少軍 曾路)
